【捷报】祝贺山西省吕梁市交口县300MWp光伏发电平价基地项目成功并网发电!
來源:管理 發布時間:2020年12月4日

2020年11月26日10點55分,由山西元工電力工程設計有限公司總包承建的山西省呂梁市交口縣300MWp光伏發電平價基地項目成功并網發電!

山西元工電力工程設計有限公司作為線路總包承建單位,帶領參建單位,以“追求卓越,創造一流”的精神,靠前規劃、未雨綢繆,嚴控施工、迎難而上,狠抓安全、保證質量。隨著該項目的建設投運,每年可向當地提供40823萬度綠色電能。通過增加新能源供給,優化電能結構,為有效助推山西能源革命和地方經濟轉型的快速發展做出了積極貢獻!

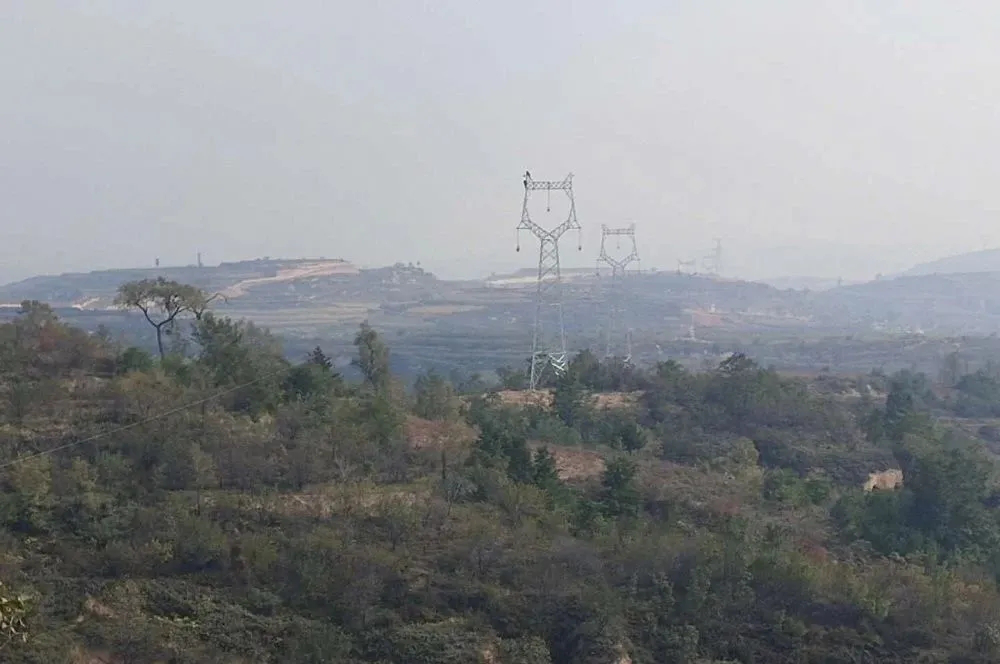

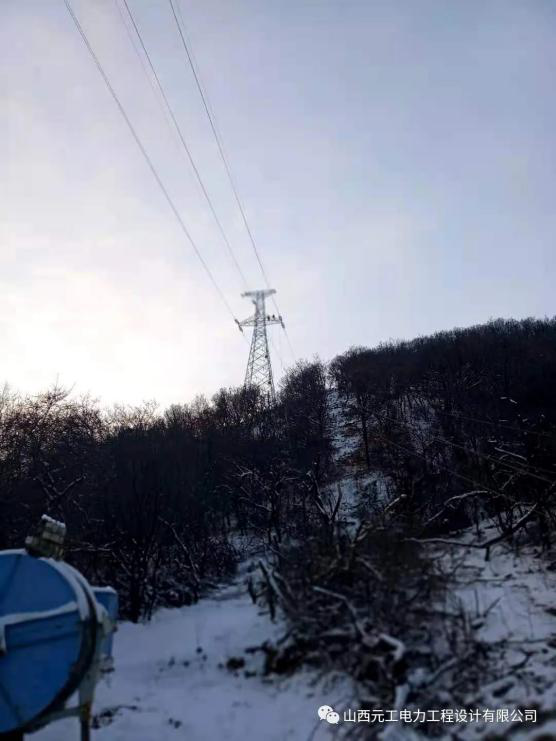

線路遠眺圖

靠前規劃、未雨綢繆

交口縣水頭鎮光伏發電平價上網項目220千伏送出工程是山西元工電力工程設計有限公司總包承建的第一個大型輸電工程建設項目;7月8日簽約,施工期僅百天,時間緊、任務重!加之工程線路長度達25.34公里,線路路徑地形16%丘陵、84%山地,其中有18公里線路在國有林場,包括一部分是原始森林,同時工程線路需鉆越500kV線路3次,跨越110kV線路2次,地形復雜,施工要求高、難度大;工程占用交口縣中心林場、國營林場及水頭鎮、桃紅坡鎮的集體土地,協調部門多、村民訴求多,青賠困難重重。“緊急關頭顯斗志,艱難困苦見精神”,為此,集團呂晉宇董事長親自掛帥、靠前規劃、未雨綢繆、統籌協調,各相關負責領導通力配合,元工EPC總承包施工項目部全體同仁一方面加班加點進行現場勘察、施工藍圖的設計,快速配合現場施工的進行,與此同時項目可研批復、規劃選址意見、項目核準文件、林勘報告、林勘批復、若干前期手續穿插進行辦理。歷經130天,克服諸多不利因素和困難,按期完成工程,順利實現并網發電。

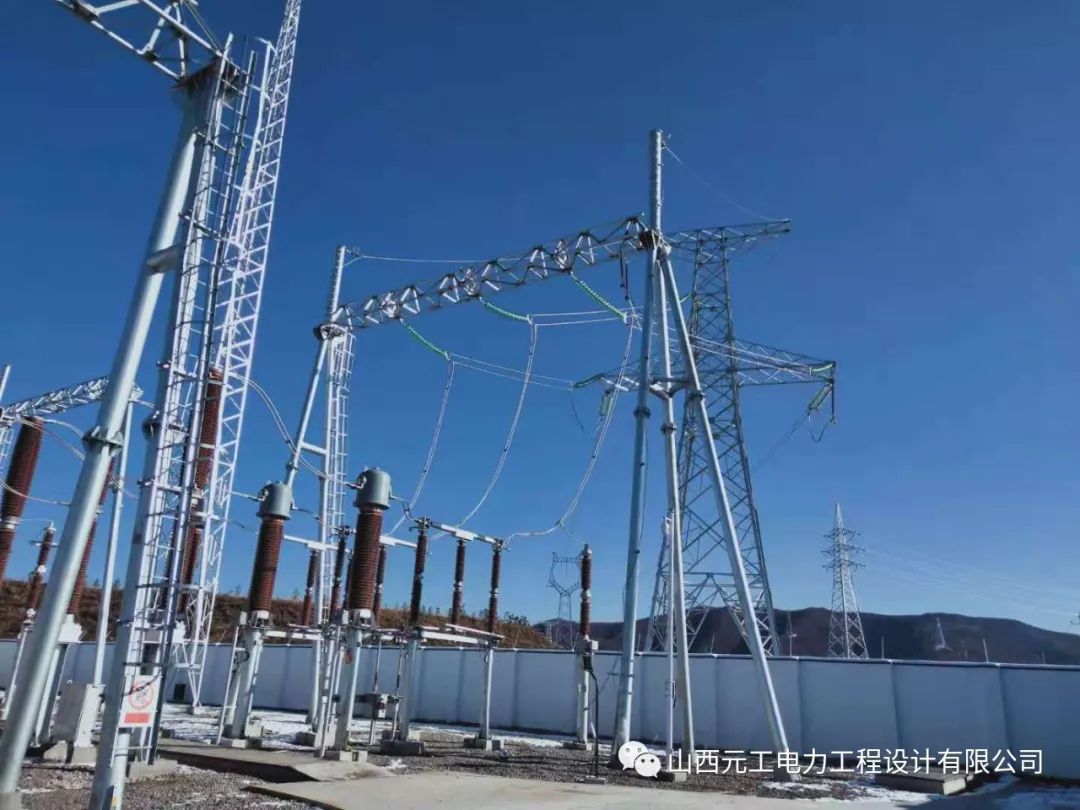

1號塔、俊澤光伏220kV升壓站龍門架

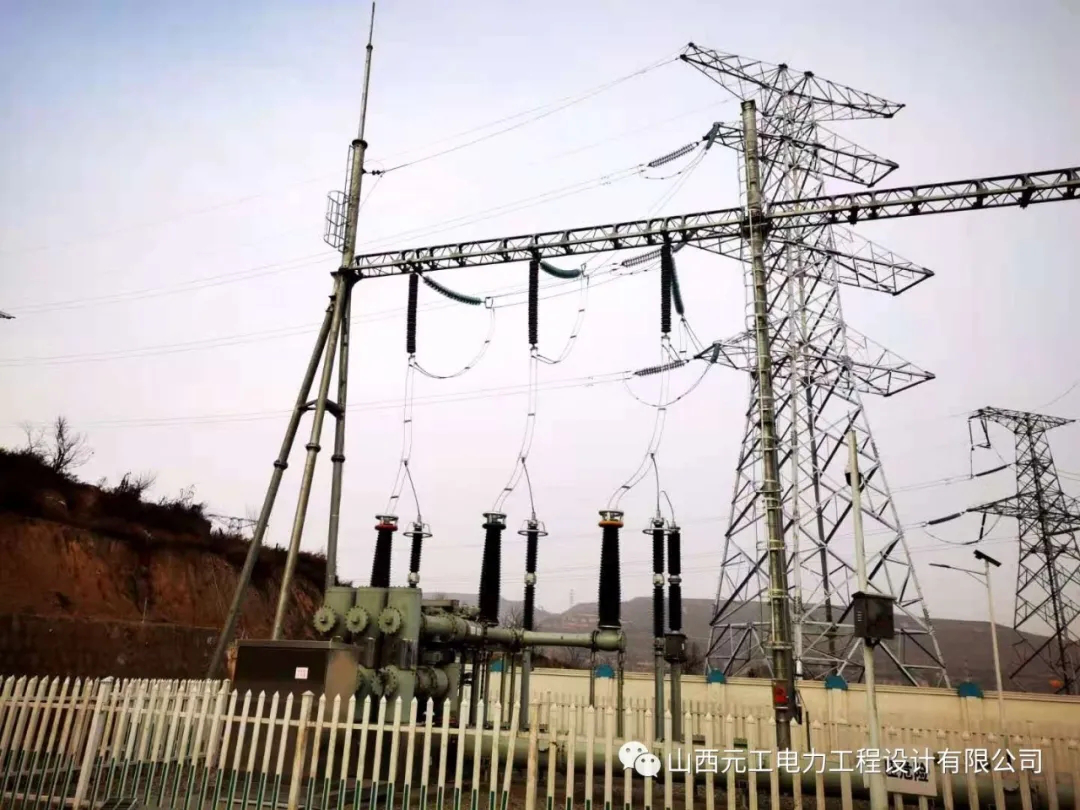

69號塔、祝源光伏220kV升壓站212俊祝線間隔

嚴控施工、迎難而上

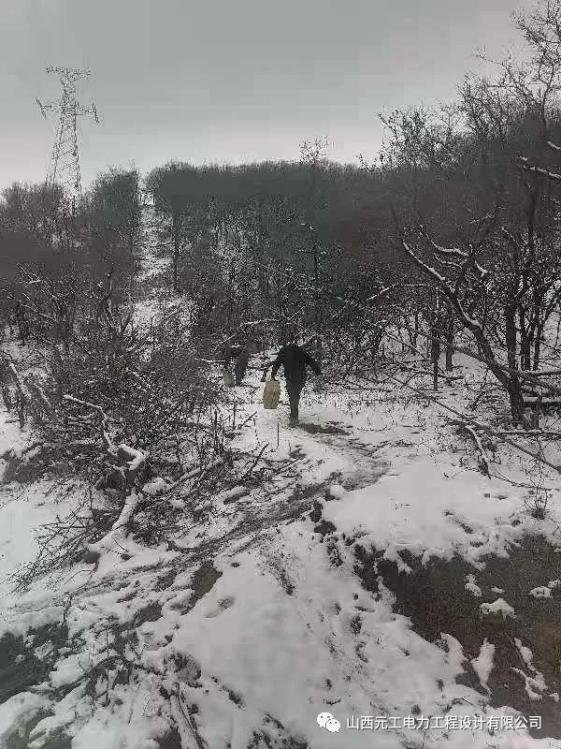

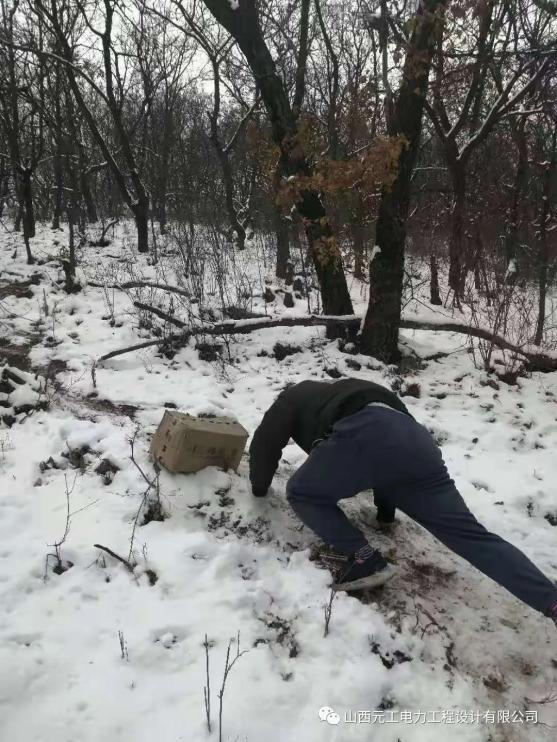

該工程線路鐵塔基礎采用鋼筋混凝土板式基礎、掏挖基礎、混凝土臺階式基礎。在施工過程中遇到困難地形,采用了爆破、索道運輸等。8月、9月20多天暴雨天氣,雨季基坑挖好后塌坑;進入秋末初冬季節,夜間山西黃土梁上的風呼嘯勁吹,氣溫驟降;林區架設時時遇阻;基礎爆破,手續繁多,流程復雜,現場爆破安全風險大……一系列具體問題總是時刻出現在項目組的面前。為確保在有限工期內順利完成并網工作,項目部合理規劃、迎難而上,精心布置施工力量,提高施工效率。考慮施工進度及施工安全,多個工作作業層班組,輪流開展施工。

施工內容繁多、程序復雜、組塔、架線按步進行,面對惡劣天氣,勤勞勇敢的元工人不畏嚴寒、暴雨,堅守崗位,展現了元工人迎難而上的精神和不屈不撓的氣質!辦法總比困難多,什么也難不倒咱元工人!

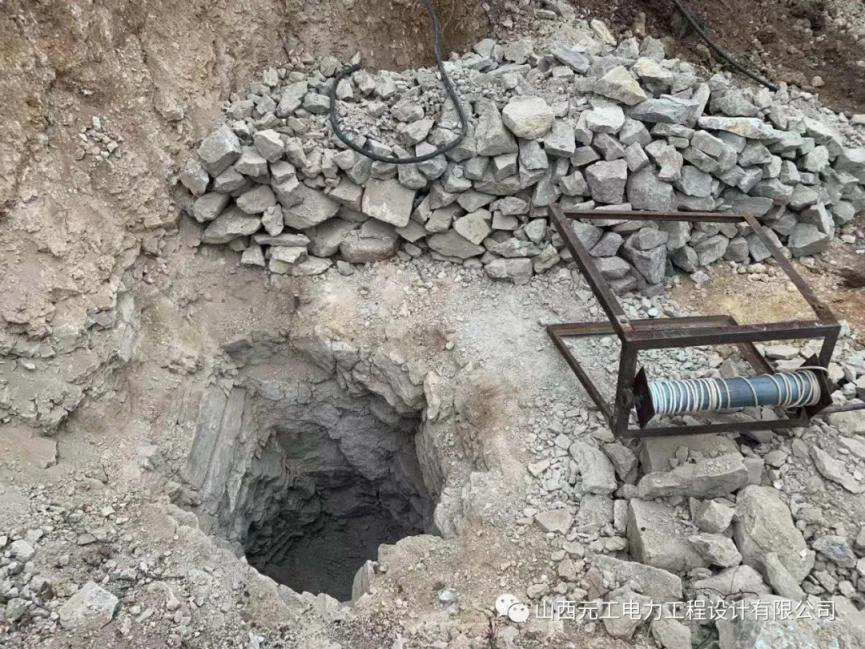

施工過程中掏挖基礎遇到若干的石頭坑


施工過程中為鉆越國網500kV線路進行40#塔基降基面

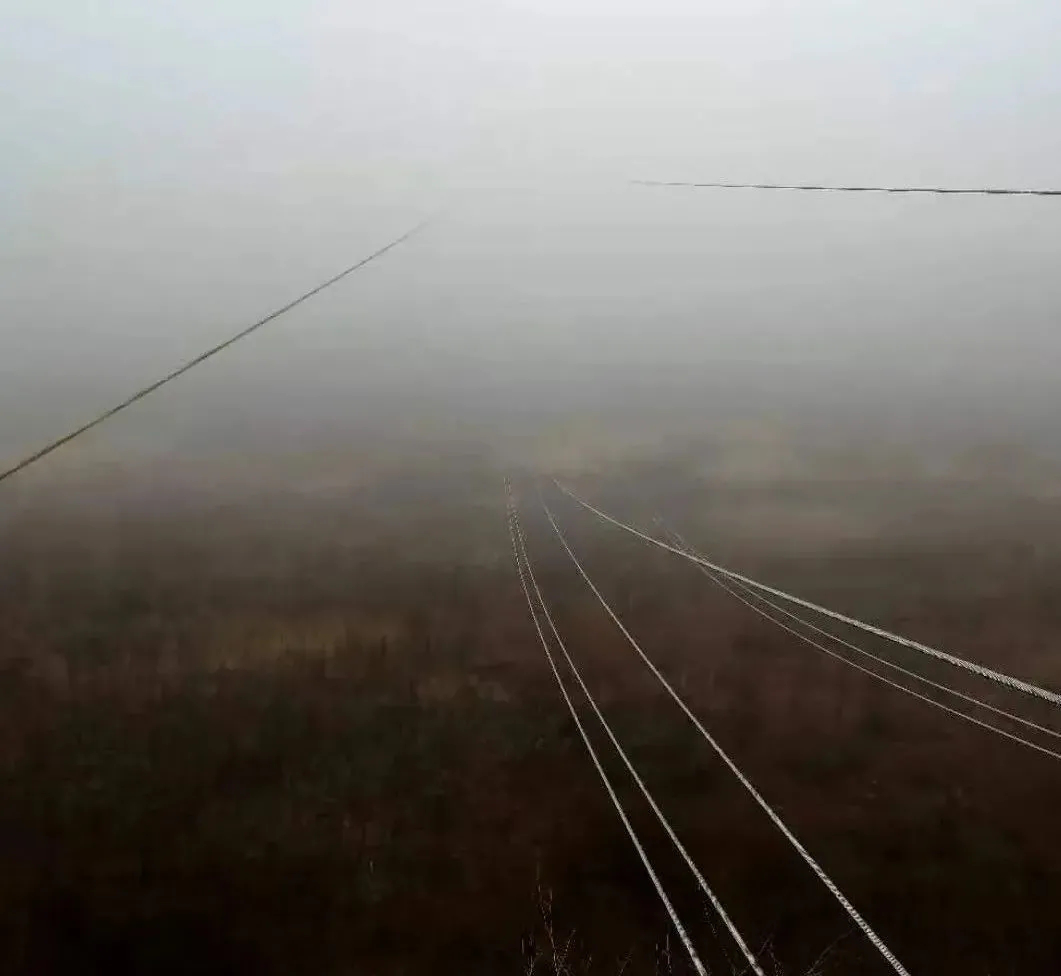

在能見度極低的惡劣天氣下,項目工程仍舊在緊鑼密鼓的進行著,分秒必爭趕工期搶進度,促進項目早日建成、早日投產、早日達效。

狠抓安全、保證質量

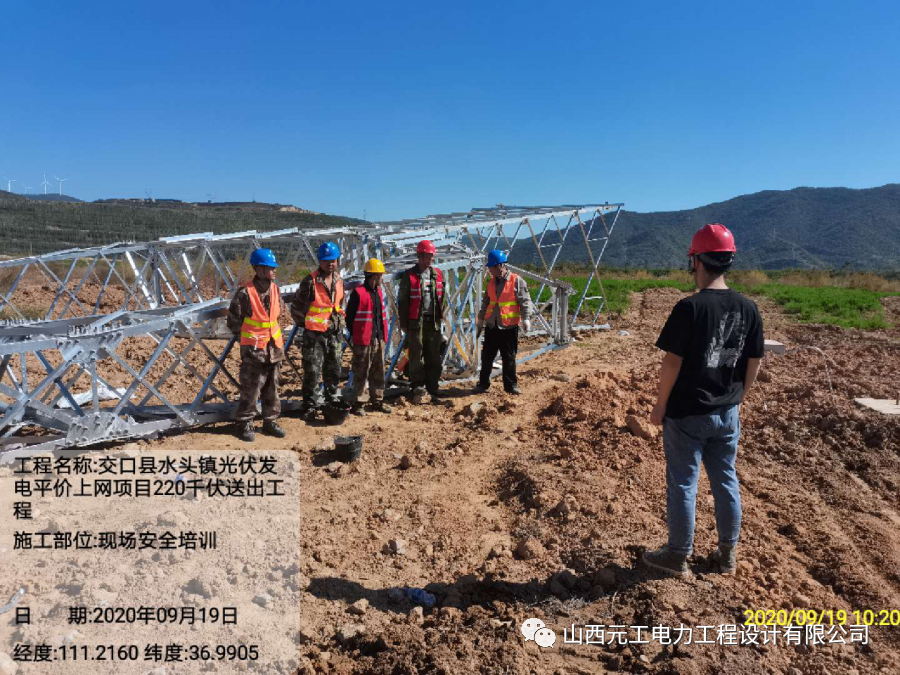

“安全是生命線,質量是黃金尺”。交口縣300MWp光伏平價上網項目嚴格落實材料進場報驗制度及工序施工前安全技術交底制度,嚴格落實工程質量“三檢”制度,確保施工充分理解設計意圖和安全技術要求,確保工程實體質量符合設計及規范要求。項目現場安排工程團隊,山西元工的技術、商務、預算、采購人員常駐現場,第一時間了解并解決施工過程中遇到的各種問題,為項目建設進度、成本、質量、安全目標的實現提供了強有力的組織保障。在各級人員的共同努力下,安全文明施工成為項目的一大亮點,施工過程中,每一個人都成為了安全責任人,落實“全員管安全”的理念,監督各部門單位安全施工,建立微信群,發現問題第一時間通知到位,消除隱患;每周組織安全施工檢查,由項目負責人、安全工程師及安全員等到現場檢查,及時發現安全隱患,現場整改;檢查后召開每周安全生產會議,對發現的問題及時提出,限期整改。經過一系列的安全措施,保證了項目建設順利安全推進。



交口縣300MWp光伏平價上網項目嚴格落實材料進場報驗制度及工序施工前安全技術交底制度,嚴格落實工程質量“三檢”制度,確保施工充分理解設計意圖和安全技術要求,確保工程實體質量符合設計及規范要求。項目現場安排工程團隊,山西元工的技術、商務、預算、采購、安質人員常駐現場,第一時間了解并解決施工過程中遇到的各種問題,為項目建設進度、成本、質量、安全目標的實現提供了強有力的組織保障。



交口項目在開工前就進行了全面的項目策劃,根據施工區域和專業需求合理配備人員,在施工過程中始終堅持動態管理,特別是在8月持續強降雨導致工期延誤的情況下,交付團隊快速響應決策,采取多種降水排水措施減少自然災害的影響,最大程度減少了外部環境對施工進度的影響。

本項目的建設及運行,增加了能源供給,同時起到優化電網電源結構的作用,勢必建立起良好的經濟發展硬環境,有效助推山西能源革命和縣域經濟轉型發展。

風好正揚帆,奮斗正當時。本次交口項目規模大、時間緊、任務重。在項目推進中,得到了許多的幫助。特此鳴謝:特變電工對我們的信任,國家電網的高效協同,政府各級部門強有力的支持,兄弟單位山西運能電力科技有限公司的鼎力相助!我們真切的感受到合作發展日益緊密,發展環境越來越好。今后,我們有信心一起抓住機遇,合作共贏,不斷開拓新市場,創造更好的成績!
